Ragréage avant pose carrelage : épaisseurs et séchage
carrelage-interieur

Ragréage avant pose carrelage : épaisseurs et séchage

9 min de lecture

Le ragréage avant pose carrelage remet un sol à plat quand le support dépasse les tolérances de planéité admises. Un enduit autolissant traite des défauts de 1 à 10 mm, un produit fibré monte jusqu’à 30 mm. Comptez environ 24 heures de séchage avant de coller les carreaux, un primaire d’accrochage systématique, et 1,5 kg de poudre par mètre carré et par millimètre.

Quand le ragréage devient obligatoire avant le carrelage

Le NF DTU 52.2, qui encadre la pose collée des revêtements céramiques dans sa version de juin 2022, pose une règle redoutable : la planéité de l’ouvrage fini correspond à la tolérance du support augmentée de celle de l’élément de revêtement. Un creux laissé dans la chape se retrouve donc dans le carrelage terminé. Aucun mortier-colle ne le rattrape.

Le ragréage avant carrelage s’impose dès que le support sort de ces clous. Les cas de chantier reviennent presque toujours aux mêmes situations :

  • une chape ou une dalle béton qui ondule visiblement sous la règle ;
  • un ancien carrelage conservé, avec des joints creux et des désaffleurements entre carreaux ;
  • une dépose de parquet ou de sol souple qui laisse des résidus de colle et des reprises inégales ;
  • un raccord entre deux pièces réalisées à des époques différentes, avec une marche de quelques millimètres ;
  • un plancher bois qui travaille et ne présente aucune planitude fiable.

Le format du carreau change la donne. Un 30x30 pardonne un léger vallonnement parce que chaque élément couvre une petite surface. Une dalle rectifiée de 120x60 fait l’inverse : elle rigidifie le sol, révèle le moindre creux par une lèvre en rive et sonne creux là où la colle n’a pas rempli. Le NF DTU 52.2 fixe un désaffleurement admissible de 0,5 mm augmenté du dixième de la largeur du joint, plus la tolérance du carreau. Sur un joint réduit de 2 mm, la marge tombe sous le millimètre. Autant dire que les grands formats évoqués dans le guide du carrelage intérieur ne se posent pas sur un support approximatif.

Contrôler le sol à la règle de 2 mètres

Le diagnostic ne demande qu’une règle d’aluminium et un jeu de cales. Posez la règle librement sur le sol, à plusieurs endroits et dans plusieurs directions, puis mesurez le jour maximal qui subsiste dessous. À titre de repère, la Fédération française du bâtiment rappelle que la pose scellée régie par le NF DTU 52.1 tolère une flèche de 3 mm sous une règle de 2 m sur le revêtement fini, à laquelle s’ajoute la tolérance du matériau.

Reprenez ensuite la mesure avec un réglet de 20 cm. Il révèle les défauts courts, ceux qui passent inaperçus à la grande règle mais font basculer un carreau au battage. Notez chaque valeur à la craie directement sur le sol : cette cartographie décide de l’épaisseur à couler, donc du produit et du budget.

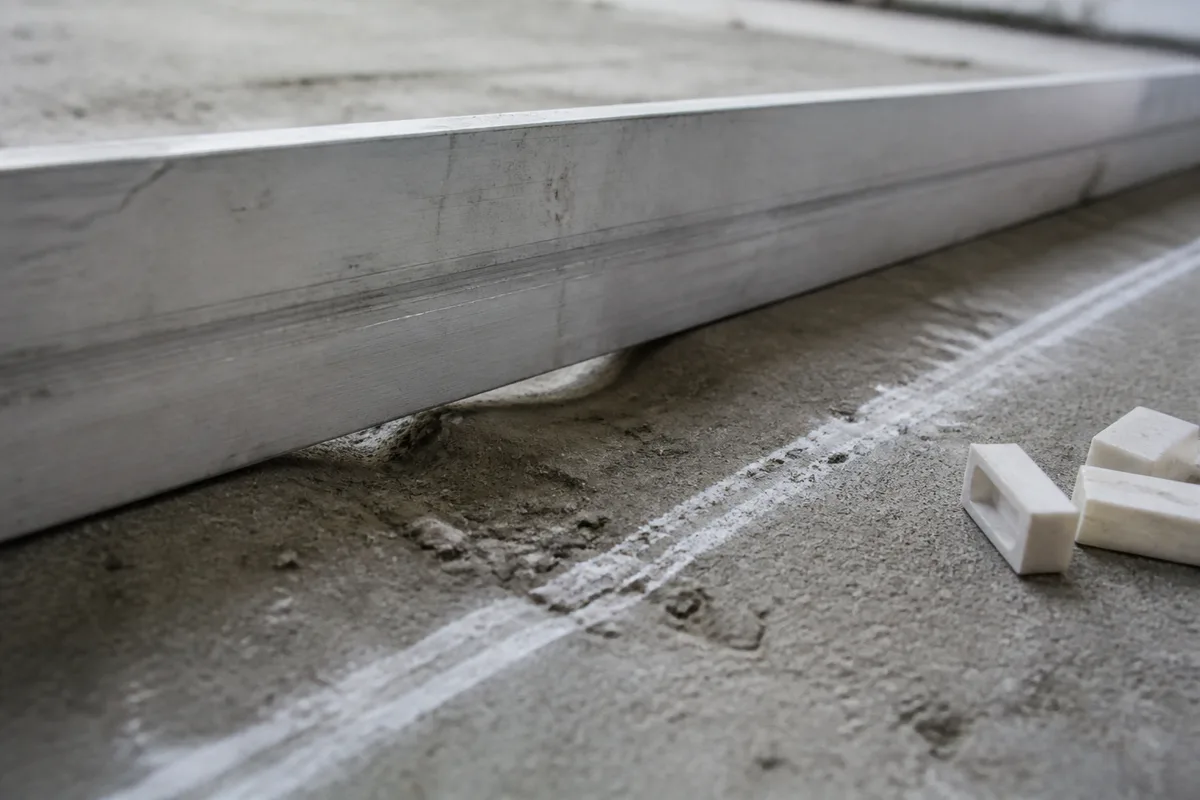

Règle d’aluminium de deux mètres posée sur une chape béton, jour visible sous la règle

Autolissant, fibré ou forte épaisseur : le bon produit selon le défaut

Trois familles couvrent la quasi-totalité des chantiers, et la frontière entre elles tient à l’épaisseur et à la nature du support.

L’enduit autolissant classique reste le produit courant du neuf et de la rénovation légère. La notice technique du Sikafloor-105 Intérieur, marqué CE selon la norme NF EN 13813, cadre son domaine d’emploi : 1 à 10 mm en local classé P2, mais 3 à 10 mm dès que le local passe en P3. Sa granulométrie maximale de 0,5 mm explique le rendu extra lisse recherché sous un carreau rectifié.

Le ragréage fibré prend le relais dès que le support bouge ou que le défaut s’accentue. Le 184 Solfibre de Parexlanko, certifié QB et classé P3, s’applique de 3 à 30 mm et vise explicitement les supports bois ou déformables. Les fibres jouent le rôle d’armature répartie : elles encaissent les micromouvements du plancher au lieu de les laisser fissurer la couche.

Les produits dits forte épaisseur ferment la marche. Sika situe la limite haute de sa gamme de ragréages à 30 mm de comblement. Au-delà, le ragréage n’est plus la bonne réponse et le chantier bascule vers une chape rapportée, avec les délais et les contraintes de niveau que cela suppose sur les huisseries et les seuils.

Ce que signifient les classements P3, P4 et P4S

Ces lettres ne relèvent pas du marketing : elles renvoient au classement UPEC et aux critères techniques établis par le CSTB. Uzin Utz France résume la logique sans détour, un ragréage P3 correspond à la destination d’une maison individuelle, un P4S à un local recevant des engins de manutention lourds. Choisir un P3 dans une cuisine familiale est cohérent ; le choisir dans un local commercial à roulage ne l’est pas.

Notez au passage une limite du texte lui-même : la partie du NF DTU 52.2 consacrée aux sols intérieurs vise les locaux à faibles sollicitations et exclut de son domaine les locaux assimilés P4 et P4S, ainsi que les chapes fluides à base de ciment ou de sulfate de calcium. Ces configurations relèvent d’avis techniques particuliers.

Préparer le support, l’étape qui décide de l’adhérence

Un ragréage raté vient rarement du produit. Il vient du support. La séquence de préparation ne se négocie pas :

  1. Déposer tout revêtement non adhérent, sonder l’ancien carrelage au maillet et retirer les carreaux qui sonnent creux.
  2. Dégraisser à fond, en particulier dans une cuisine où les projections grasses saturent le sol autour des meubles bas.
  3. Aspirer sérieusement : le NF DTU 52.2 exige une surface propre et dépoussiérée au moment de la pose.
  4. Reboucher les trous profonds et les saignées au mortier de réparation, sans compter sur l’autolissant pour les combler.
  5. Poser des joues de coffrage aux seuils de porte pour contenir la laitance, qui coule là où rien ne l’arrête.
  6. Appliquer le primaire d’accrochage adapté, poreux ou fermé selon le support.

Le primaire n’est pas une option. Sur béton ou chape ciment, il bloque l’absorption d’eau qui priverait le ragréage de son eau de gâchage. Sur un support fermé comme un ancien carrelage ou une peinture de sol, il crée l’accroche mécanique qui manque. Sika impose d’ailleurs d’attendre un primaire sec au toucher, soit environ 30 à 45 minutes à 20 °C, avant de couler.

Une réserve mérite d’être prise au sérieux : le support ne doit pas être le siège de remontées d’humidité. Un sous-sol ou une salle de bain sur vide sanitaire mal ventilé exige une vérification préalable, sous peine de voir la couche cloquer puis se décoller quelques semaines après la pose.

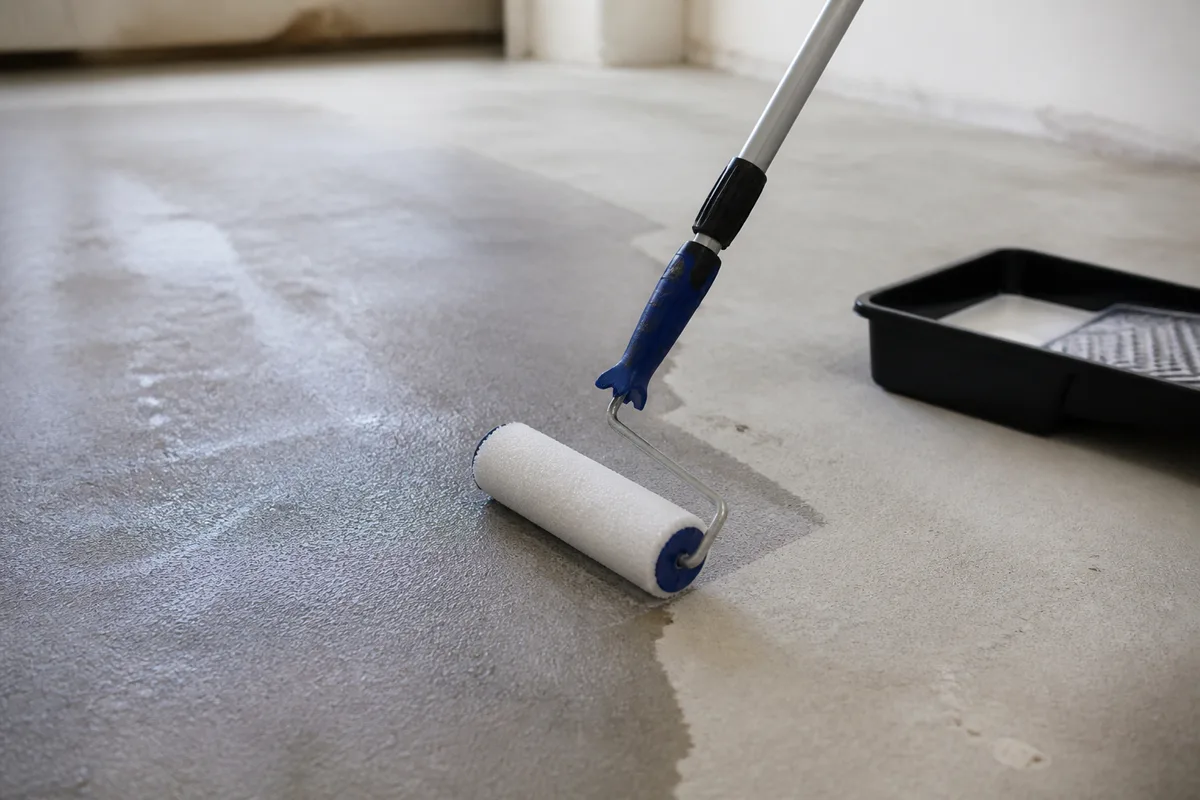

Application d’un primaire d’accrochage au rouleau sur une dalle béton avant ragréage

Couler un ragréage autonivelant : le déroulé d’une gâchée

Le gâchage obéit à des dosages stricts. Sika prescrit 5,0 à 5,5 litres d’eau par sac de 25 kg pour le Sikafloor-105 Intérieur, un malaxage au fouet électrique tournant à 500 tours par minute pendant une à deux minutes, puis deux minutes de repos avant emploi. Rajouter de l’eau en cours d’application est proscrit : cela ressuie la laitance et ruine la résistance de surface.

La contrainte réelle du chantier, c’est le temps. La durée pratique d’utilisation tourne autour de 20 à 30 minutes à 20 °C, et elle raccourcit dès que la température grimpe. Sur une pièce de 20 m², cela veut dire enchaîner les gâchées sans temps mort, à deux personnes, l’une au malaxeur et l’autre à la lisseuse.

Le geste, lui, tient en trois temps. Verser sans attendre, tirer la matière à zéro sur le support pour forcer l’adhérence, puis régler l’épaisseur par des va-et-vient de lisseuse inox. Un rouleau débulleur passé dans la foulée chasse l’air emprisonné, responsable des cratères visibles au séchage.

Les conditions ambiantes cadrent le reste. Le NF DTU 52.2 exige des températures d’ambiance et de support comprises entre 5 et 30 °C, et les fabricants ajoutent une consigne trop souvent ignorée : éviter les courants d’air et l’exposition directe au soleil pendant la prise. Une fenêtre ouverte en plein courant d’air fait sécher la surface plus vite que la masse, et la couche se fendille.

Temps de séchage : à quel moment poser les carreaux

Deux délais se suivent et ne se confondent pas. Le premier autorise à marcher sur le sol, le second à le recouvrir. Pour le Sikafloor-105 Intérieur, Sika donne les repères suivants à 20 °C :

  • circulation piétonne : environ 4 heures ;
  • ponçage éventuel : 4 à 6 heures ;
  • recouvrement par un carrelage ou une moquette : 24 heures ;
  • revêtement PVC : 48 heures ;
  • parquet collé : 72 heures.

Ces valeurs sont indicatives et le fabricant le précise lui-même, le durcissement variant avec la température et l’humidité relative. Une forte épaisseur, une pièce non chauffée en hiver ou un local fermé sans renouvellement d’air allongent mécaniquement le délai. Dans le doute, la patience coûte moins cher qu’un décollement.

Le plancher chauffant ajoute son propre calendrier. Sika demande d’arrêter le chauffage 48 heures avant l’application du ragréage. Côté carrelage, le NF DTU 52.2 impose une première mise en température du sol avant la pose, un arrêt du chauffage au moins deux jours avant les travaux, et une remise en chauffe au plus tôt deux jours après la réalisation des joints. Ces séquences se cumulent : un chantier sur plancher chauffant se planifie sur une semaine, pas sur un week-end.

Sol intérieur ragréé, surface grise lisse et uniforme prête à recevoir un carrelage

Budget : quantité, prix du sac et coût au mètre carré

Le calcul de quantité part d’une donnée constante chez la plupart des fabricants. Sika annonce 1,5 kg de poudre par mètre carré et par millimètre d’épaisseur. Un sac de 25 kg couvre donc environ 16 m² sur 1 mm, mais seulement 3,3 m² sur une épaisseur de 5 mm. La différence explique pourquoi un devis explose dès que le support est franchement creux.

Côté fournitures, les tarifs relevés en 2026 chez un négoce comme Point.P situent un ragréage autolissant intérieur P3 en sac de 25 kg autour de 28 € TTC, les formules fibrées ou à hautes performances dépassant 50 € TTC le sac. Ajoutez le primaire d’accrochage, dont un bidon couvre plusieurs dizaines de mètres carrés, ainsi que la location éventuelle d’un malaxeur.

Posé par un professionnel, le poste préparation se chiffre couramment entre 15 et 30 € par mètre carré sur le marché français, une fourchette cohérente avec les repères de budget donnés dans le guide carrelage et faïence. Trois paramètres font glisser le curseur vers le haut : l’épaisseur moyenne à couler, la dépose préalable d’un ancien revêtement, et l’accessibilité du chantier à l’étage. Un support extérieur relève d’une autre logique encore, puisque la pose sur plots décrite dans le guide du carrelage extérieur rattrape le dénivelé sans ragréage.

Prochaine étape concrète : relevez la planéité de votre sol à la règle de 2 m, notez l’épaisseur maximale à rattraper, puis faites chiffrer le poste préparation séparément de la pose sur chaque devis. C’est le seul moyen de comparer deux propositions sur la même base.
